Travaux

Dans le cadre du PAPI complet du Gapeau, de nombreuses opérations de travaux sont inscrites, notamment dans les axes 6 : « Ralentissement des écoulements » et 7  : « Gestion des ouvrages de protection hydraulique. Le détail de ces opérations est accessible dans la présente rubrique.

Opérations de travaux réalisées dans le cadre du PAPI complet du Gapeau

FA6-6-1 : Hyères, continuité écologique sur le seuil de la Grassette

Objectifs :

  • Restaurer le fonctionnement naturel des cours d’eau ;
  • Améliorer la continuité écologique et notamment la continuité piscicole.

Description de l’action :

Le bassin versant du Gapeau compte 158 seuils. Ces seuils sont anciens, construits pour la plupart dès le XVe siècle pour irriguer la plaine et développer l’agriculture. Ces seuils ont toutefois des effets sur la morphologie : érosion progressive par la rétention des sédiments et phénomène d’incision à l’aval.

Plusieurs seuils du bassin versant ont été identifiés comme impactant le transit sédimentaire mais également la continuité piscicole (difficulté de montaison des espèces).

Le seuil de la grassette est un vieil ouvrage maçonné présent sur Gapeau aval. Il s’inscrit dans un environnement urbain de la Crau. Outre le ralentissement de la charge résiduelle (gravier intéressant pour les habitats benthiques) provenant de l’amont il constitue un fort obstacle aux migrations piscicoles (note MRM 4).

L’ouvrage de 12 m de large est en bon état. Sa retenue est aujourd’hui presque comblée, elle s’entend sur 530 m dans un environnement urbain avec un espace de promenade urbaine en rive droite sur env. 250 m. L’ouvrage présente une hauteur de chute estimée à 2,3 m infranchissable par les espèces cibles.

Le dérasement du seuil est la solution optimale pour permettre de rétablir la continuité écologique (piscicole et sédimentaire). Le dérasement va provoquer un réajustement de la pente d’équilibre du Gapeau au droit du site. Le profil en long en amont va s’abaisser et ainsi permettra d’augmenter ponctuellement la capacité hydraulique du cours d’eau.

Avancement de l’action :

Début de l’étude de conception prévue en 2025/2026.

Coût prévisionnel :

86 400 € HT

Maitre d’ouvrage: SMBVG

FA6-6-SEUILS       Voir le document

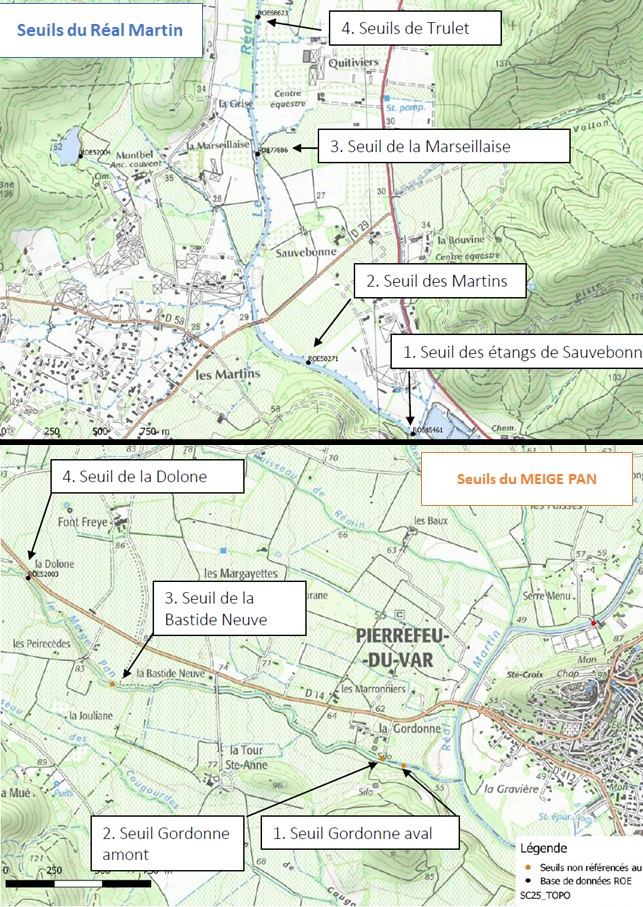

FA6-6-2 Restauration de la continuité écologique du Réal Martin aval et du Meige Pan (FA 6-12)

Objectifs :

  • Restaurer le fonctionnement naturel des cours d’eau ;
  • Améliorer la continuité écologique (continuité piscicole + continuité sédimentaire).

Description de l’action :

Le bassin versant du Gapeau compte 158 seuils. Ces seuils sont anciens, construits pour la plupart dès le XVe siècle pour irriguer la plaine et développer l’agriculture. Ces seuils ont toutefois des effets sur la morphologie : érosion progressive par la rétention des sédiments et phénomène d’incision à l’aval.

Plusieurs seuils du bassin versant ont été identifiés comme impactant le transit sédimentaire mais également la continuité piscicole (difficulté de montaison des espèces).

Le Réal Martin aval et le Meige Pan sont des axes prioritaires pour la continuité écologique qu’il s’agisse de la continuité piscicole (notamment pour l’anguille) ou sédimentaire. D’un point de vue sédimentaire, plusieurs ouvrages ralentissent fortement le transfert de la charge de fond de l’amont vers l’aval en raison de la diminution des capacités de charriage induit par l’effet de retenue (perte d’énergie par l’effet de rupture de pente des lignes d’eau). Cette zone est stratégique dans le sens où ils sont situés sûr et à l’aval du Meige Pan, rare affluent susceptible de fournir des apports secondaires.

L’aménagement consiste à déraser les ouvrages, si l’absence d’usage est confirmée et selon les conditions d’acceptabilité ou à aménager les ouvrages pour restaurer la continuité écologique.

Avancement de l’opération :

Etude de maitrise d’œuvre en cours (bureau d’études ANTEA-Group)

  • Concertation avec les propriétaires : 2024
  • Proposition de scenarii /AVP : 2024

Dossier règlementaire : 2025

Travaux :  2025/2026

Coût prévisionnel :

178 200 € HT  Réal Martin

150 000€ HT Meige Pan (action 6-12 du PAPI)

Maître d’ouvrage : SMBVG – assistance technique FDPPMA83

FA6-6-2 Seuils Réal Martin       Voir le document

FA6.12-Restauration Meige Pan       Voir le document

      Voir le document

FA6-6-3 Restauration de la continuité écologique du Seuil de La Clapière

Objectifs :

  • Restaurer le fonctionnement naturel des cours d’eau ;
  • Améliorer la continuité écologique et notamment piscicole.

Le seuil de La Clapière fait obstacle à la continuité écologique. C’est un ouvrage prioritaire du PDM du SDAGE 2016- 2021. La Métropole Toulon Provence Méditerranée est propriétaire de l’ouvrage.
La qualité de l’eau est dégradée du fait des rejets domestiques et des phénomènes d’eutrophisation. Les habitats ne sont pas épargnés avec un colmatage algal du substrat.
Ce tronçon présente un peuplement piscicole peu diversifié et dominé par l’anguille. Des zones de fraie de cyprinidés d’eau calme sont potentiellement présentes.

3 solutions ont été étudiées :

1/ Arasement complet : Le dérasement du seuil est la solution optimale pour permettre de rétablir la continuité écologique (piscicole et sédimentaire), d’autant plus que l’ouvrage ne fait plus l’objet d’un usage d’irrigation.

2/ Arasement partiel et aménagement d’une passe à poissons : Cet aménagement entrainerait un abaissement local de la ligne d’eau mais nécessiterait un confortement des berges et un déplacement de la station hydrométrique.

3/ Aménagement d’une passe à poisson : Au vu de la hauteur de l’ouvrage, un aménagement en berge est le plus adapté, de type passe naturelle ou passe à bassins / passe à anguilles.

La solution retenue par le comité de pilotage en 2022 est l’aménagement d’une passe à poisson.

Maitrise d’oeuvre: ANTEA group

Avancement de l’action :

2022 : Choix du scénario d’aménagement, recrutement du maitre d’œuvre

2023: Etudes d’avant projet

2024 : Dossier règlementaire – Travaux (2024/2025)

Budget prévisionnel de l’opération :

400 000 € HT

Maitre d’ouvrage: SMBVG

FA6-6 Seuils       Voir le document

FA6-6-4 Seuil Jean Natte, rétablir la continuité écologique

Contexte :

Le barrage Jean Natte est un vieil ouvrage. Il est localisé à la confluence du Gapeau et du Petit Réal et est toujours en fonctionnement. Traditionnellement il alimentait la ville d’Hyères. Son usage est avéré puisqu’il alimente le canal Jean Natte où de nombreux prélèvements sont présents (irrigation) jusqu’au parc Olbius Riquier. En aval, le surplus de débit est utilisé comme recharge de la nappe alluviale du Gapeau en amont du barrage antisel.

Son impact sur la continuité sédimentaire est fort notamment en raison de sa hauteur de chute importante (4m) et de la longueur de sa retenue. D’ailleurs de nombreux atterrissements, à la granulométrie intéressante pour les habitats aquatiques (graviers) sont présents au niveau de son remous solide. La pression qu’il exerce aussi sur la continuité biologique est importante. On note la présence d’un plan incliné sur la rive droite dont la fonction n’a pas été déterminée à ce jour.

Compte tenu de son usage actuel, du droit d’eau, de sa qualité paysagère et de la sociabilité attaché à l’ouvrage, son arasement n’est pas envisagé. Une solution d’équipement est proposée.

Afin de rétablir la continuité piscicole, une passe à poissons peut être proposée, il pourra s’agir d’une passe naturelle en berge, d’une passe à bassins ou d’une rivière de contournement en fonction de l’emprise foncière disponible.

Afin de rétablir la continuité sédimentaire, une vanne de fond sera étudié

Objectifs :

  • Restaurer le fonctionnement naturel des cours d’eau ;
  • Améliorer la continuité écologique et notamment piscicole.

Avancement de l’action :

Etudes en 2025/2026

Budget prévisionnel :

229 200 € HT

Maitre d’ouvrage: SMBVG

FA6-6-Seuils       Voir le document

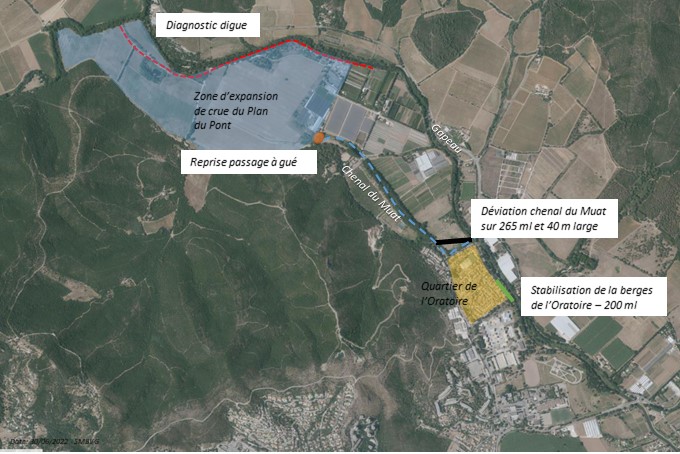

FA6-7 Solliès-Toucas, redimensionnement d'ouvrages sur le Vallon des Routes

Objectifs :

  • Lutter contre les inondations du Vallon des Routes et réduire les conséquences dommageables sur l’axe routier ;
  • Améliorer les capacités hydrauliques des ouvrages et le fonctionnement naturel des cours d’eau ;
  • Réduire la vulnérabilité des personnes et des biens.

Description de l’action :

Crue de dimensionnement : Q<Q5 et Q20

L’étude hydraulique réalisée pour le dossier Loi sur l’eau en 2023 prévoit de :

  1. Reprendre l’ouvrage sur le Vallon des Routes afin de permettre de maintenir la circulation pour environ 30 habitations sans possibilité de désenclavement. L’ouvrage actuel sera remplacé par un cadre de largeur 5m et de hauteur de 1m ;
  2. Reprendre l’ouvrage sur le ruisseau de la Font du Thon dont la configuration actuelle (6 buses) peut favoriser les embâcles et aggraver les débordements vers l’aval ou à défaut de maintenir un entretien régulier de l’ouvrage. L’ouvrage sera remplacé par deux ouvrages cadres de largeur 4.5m et de hauteur 1.2m.

Avancement de l’action :

  • Etude hydraulique de conception et DLE : 2023
  • Travaux: 2026

Budget prévisionnel :

552 000 € HT

Maitre d’ouvrage : Commune de Solliès – Toucas

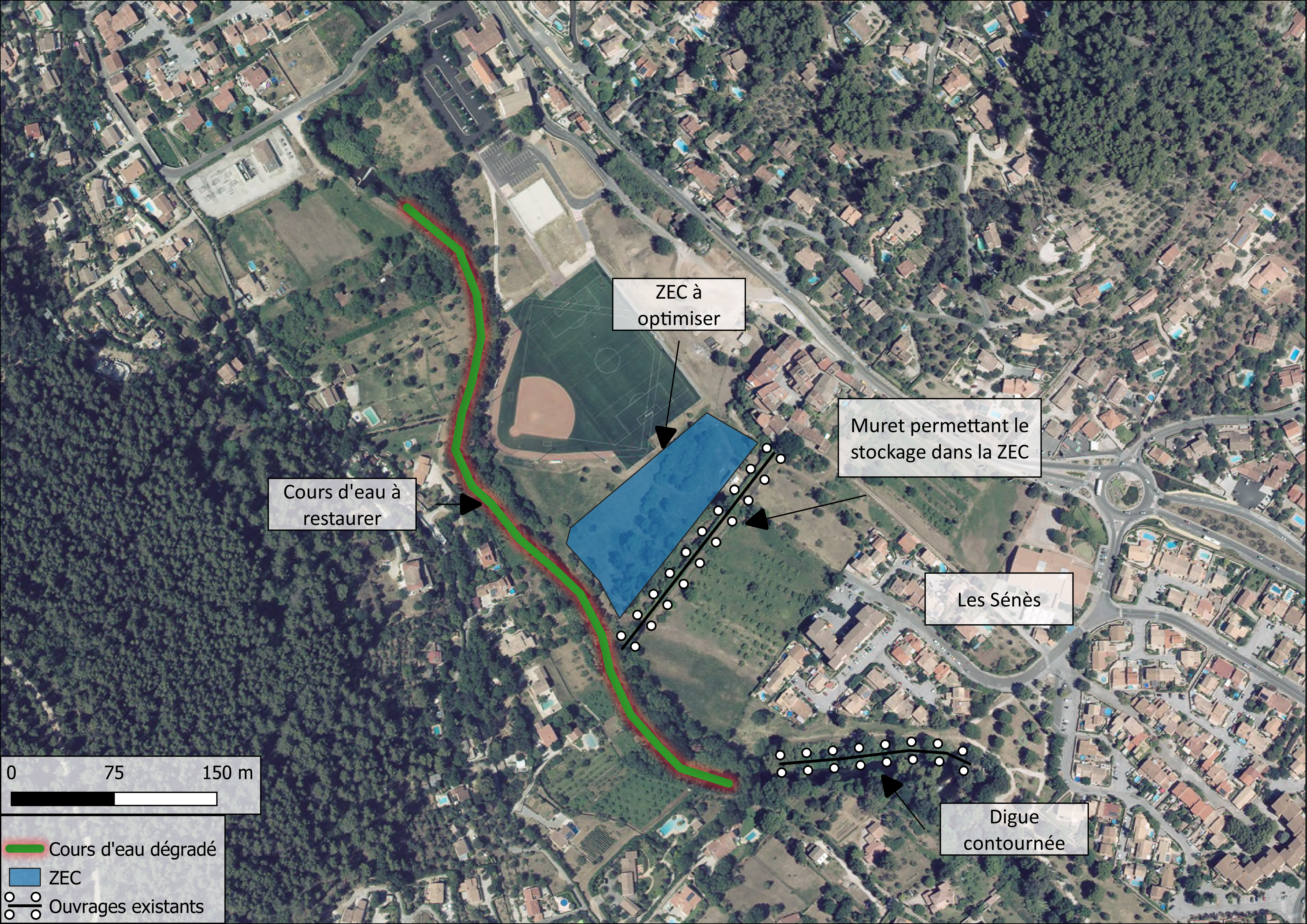

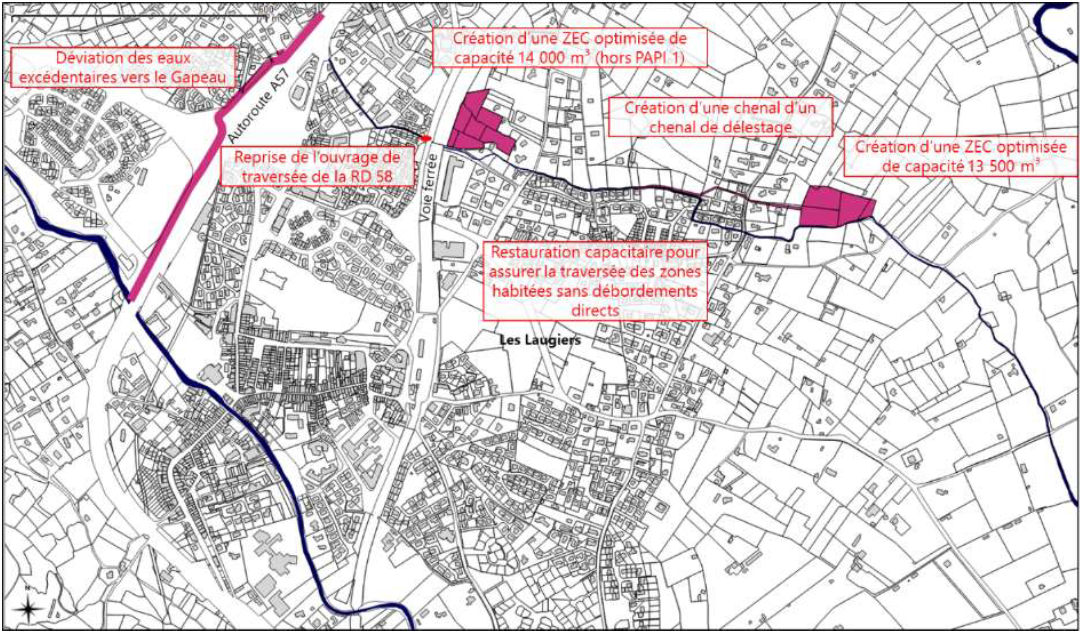

FA6-8 Solliès-Pont : Programme d'aménagement du ruisseau du Sainte-Christine

Objectifs :

  • Lutter contre les inondations du ruisseau du Ste-Christine et réduire les conséquences dommageables ;
  • Restaurer le fonctionnement naturel d’une partie du cours d’eau ;
  • Réduire la vulnérabilité des personnes et des biens.

Description de l’action :

  • Opération 1 / Création d’un dispositif d’accompagnement vers le Gapeau des eaux excédentaires le long de l’autoroute A57, en doublant celui actuellement existant,
  • Opération 2 /Redimensionnement de l’ouvrage de traversée de la RD58,
  • Opération 3/ Restauration capacitaire du lit mineur de Ste-Christine et des ouvrages pour assurer la traversée sans débordement des zones urbanisées,
  • Opération 4/  Création d’une Zone d’Expansion des Crues optimisée pour compenser les restaurations capacitaires au niveau des traversées urbaines.
  • Opération 5/ Restauration morphologique par grattage des sédiments et dessouchage des cannes de Provence.

Avancement:

  • 2022 :
    • Recrutement du maitre d’œuvre : 2022
  • 2023 :
    • Travaux anticipés au droit du stade (doublement du chenal de dérivation) : 2nd trimestre 2023 pour être en cohérence avec le projet porté par la Communauté de Communes Vallée du Gapeau de construction d’un stade d’athlétisme.
  • 2024 : Etude de conception
  • 2025 ; Porté à connaissance règlementaire
  • 2026/2027 : Travaux

Incidence hydraulique :

Les aménagements permettent une réduction sensible de l’emprise de la zone inondable avec mise hors d’eau de la moitié des bâtis concernés en l’état actuel par les inondations pour des crues fréquentes (Q<Q5) soit une mise hors d’eau de 87 habitations et 2 enjeux économiques. Les conditions se retrouvent nettement améliorées en amont et en aval de l’autoroute A57.

Budget prévisionnel :

4 128 400 € HT

Maitre d’ouvrage: SMBVG – commune de Solliès-Pont

FA6-8       Voir le document

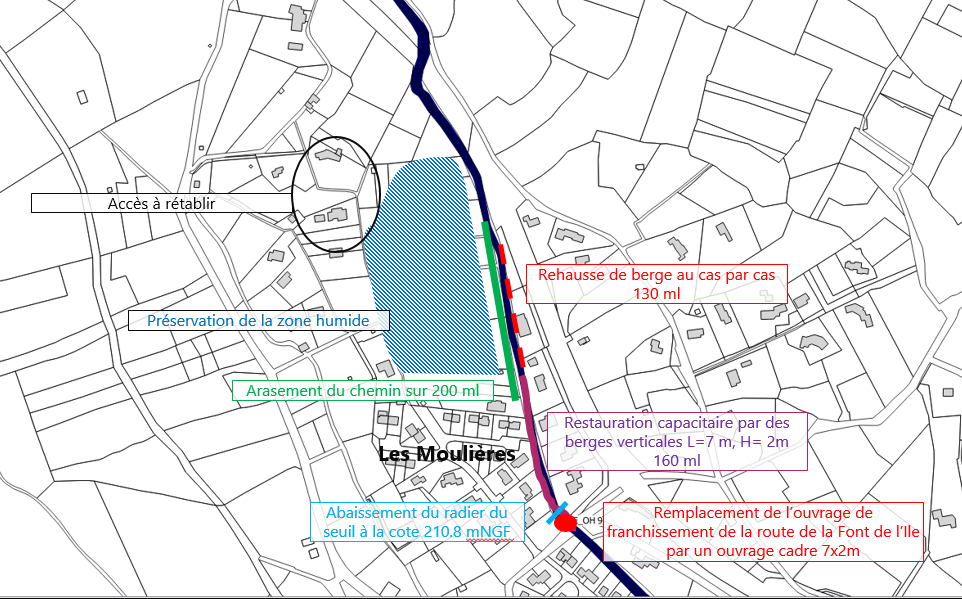

FA6-9 Carnoules - Restauration de la Font de l'Ile

Objectifs :

  • Lutter contre les inondations du ruisseau de la Font de l’Ile et réduire les conséquences dommageables ;
  • Restaurer le fonctionnement naturel d’une partie du cours d’eau ;
  • Reconnecter le cours d’eau à sa zone humide fonctionnelle;
  • Réduire la vulnérabilité des biens et des personnes ;

Description de l’action :

  • 1/Réaliser une restauration capacitaire du lit mineur de la Font de l’Ile ;
  • 2/Araser le chemin en amont du lotissement et reconnecter la zone humide ;
  • 3/ Rehausser les berges au cas par cas;
  • 4/ Abaisser le radier du seuil ;
  • 5/Reprendre l’ouvrage sous-capacitaire traversant la route de la Font de l’Ile ;
  • 6/Rétablir les accès privés du fait de la suppression du chemin ;
  • 7/Reprise de l’ouvrage en amont sous la RD13
  • 8/Etudier le fonctionnement de la partie amont du ruisseau afin d’améliorer la continuité sédimentaire, réduire la fréquence de débordement et améliorer le cadre de vie.

Gain hydraulique :

Les aménagements permettent de protéger l’intégralité des enjeux pour une Q5 (type évènement 2005). Les gains restent très importants jusqu’à une crue centennale même si la moyenne des hauteurs d’eau résiduelles se situe entre 50 cm et 1m.

Avancement de l’opération :

2022/2023

  • Recrutement d’Egis comme assistant à maitrise d’ouvrage (Egis) ;
  • Etude de restauration amont – CEREG
  • Acquisition données complémentaires (inventaires écologique ; topographie, géotechniques)
  • Foncier: Analyse de rétablissement des accès privés;
  • Recrutement du Maitre d’œuvre pour la conception/réalisation :ANTEA Group

2024 :

  • Etude de conception  (faisabilité /AVP) ;
  • Dépôt des dossiers réglementaires ;

2025-2027

  • Travaux.

Budget prévisionnel :

1 724 000 € HT

Maitre d’ouvrage: SMBVG – Commune de Carnoules

FA6-9       Voir le document

FA6-10 Hyères, Restauration des Borrels

Objectifs :

  • Améliorer le fonctionnement hydraulique et hydromorphologique du ruisseau des Borrels ;
  • Améliorer les capacités hydrauliques des ouvrages et le fonctionnement naturel du cours d’eau ;
  • Réduire la vulnérabilité des personnes et des biens.

Description de l’action :

Crue de premiers débordements : Q5/Q10

De nombreux ouvrages hydrauliques franchissant le cours d’eau sont sous-capacitaires.

Le vallon réalise un coude à 90° en sortie des 3ème Borrels. Ceci a pour conséquence d’engendrer des débordements localisés entravant la circulation et inondant les habitations voisines.

L’analyse hydromorphologique du cours d’eau montre que dans la traversée du village des 3e Borrels, le ruisseau des Borrels est très fortement incisé (entre 2,5 à 3 m de profondeur pour une largeur de 4 m). Le ruisseau est dans cette zone coincé entre la voirie d’une part et les habitations de l’autre.

La ripisylve est très dégradée avec la présence de nombreuses espèces invasives.

Opérations prévues :

Crue de dimensionnement : Q30

  • 1/reprendre l’ouvrage au niveau des 1er Borrels sans suppression des débordements mais sécurisation de l’ouvrage pour permettre la desserte en décrue des Borrels ;
  • 2/ réaliser un élargissement capacitaire du vallon et créer des seuils de fond au niveau des 3ème Borrels ;
  • 3/créer des murets d’entonnement en rive gauche et rive droite à l’amont de l’ouvrage des 3ème Borrels afin de le sécuriser ;
  • 4/Restaurer la morphologique du ruisseau des Borrels dans les secteurs les plus dégradés (1.5 km à l’aval des 1er Borrels et 0.7 km à l’aval du pont des 1er Borrels).

Avancement du projet :

Début des études de conception en 2024.

Budget prévisionnel :

800 000 € HT

Maitre d’ouvrage: SMBVG et Métropole Toulon Provence Méditerranée

FA6-11 : Cuers - Restauration morphologique du ruisseau du Saint-Lazare

Objectifs :

  • Restaurer le fonctionnement hydraulique du ruisseau du St-Lazare par une opération de restauration morphologique globale de son linéaire ;
  • Réduire les conséquences des inondations sur les enjeux les plus exposés ;
  • Redonner un espace de mobilité et une fonctionnalité au cours d’eau.

Description de l’action :

  • 1) Restauration morphologique et capacitaire du Saint-Lazare en amont de l’A57 ;
  • 2) Reprise des ouvrages sous-capacitaires (3 ouvrages) ;
  • 3) Reprise du fossé pluvial en aval de l’A57 pour connexion à l’ouvrage de décharge sous l’autoroute ;
  • 4) Restauration morphologique entre la voie ferrée et l’A57 ;
  • 5) Reprise de l’ouvrage du chemin Saint Jean ;
  • 6) Restauration morphologique en aval de la voie ferrée sur 450 ml, protection du chemin Saint Jean.

Incidence hydraulique :

Les aménagements permettent une mise hors d’eau de 112 bâtis par rapport à l’état actuel à Q5, dont 65 à usage d’habitation et 14 économique (soit la totalité des entreprises situées dans la ZAC en aval de l’autoroute A57).
Pour la crue de dimensionnement Q10, 120 bâtis sont mis hors d’eau dont 55 à usage d’habitation et 14 économiques. Pour des crues d’occurrences supérieures, les hauteurs d’eau sont sensiblement diminuées et les débordements en rive gauche du Saint-Lazare en aval de la voie ferrée supprimés jusqu’à Q30.

Suivi et planification de l’action :

2022 / 2023 :

  • Recrutement de l’assistant à la maitrise d’ouvrage (Egis) ;
  • Etudes complémentaires (topographie, inventaires écologiques
  • Recrutement du maitre d’œuvre (Société du Canal de Provence) ;

2024 / 2025

  • Etudes de conception  ;
  • Dossiers réglementaires ;
  • Négociations foncières

2025/2027 :

  • Travaux ;

Budget prévisionnel :

1 500 000 € HT

Maitre d’ouvrage: SMBVG – Commune de Cuers

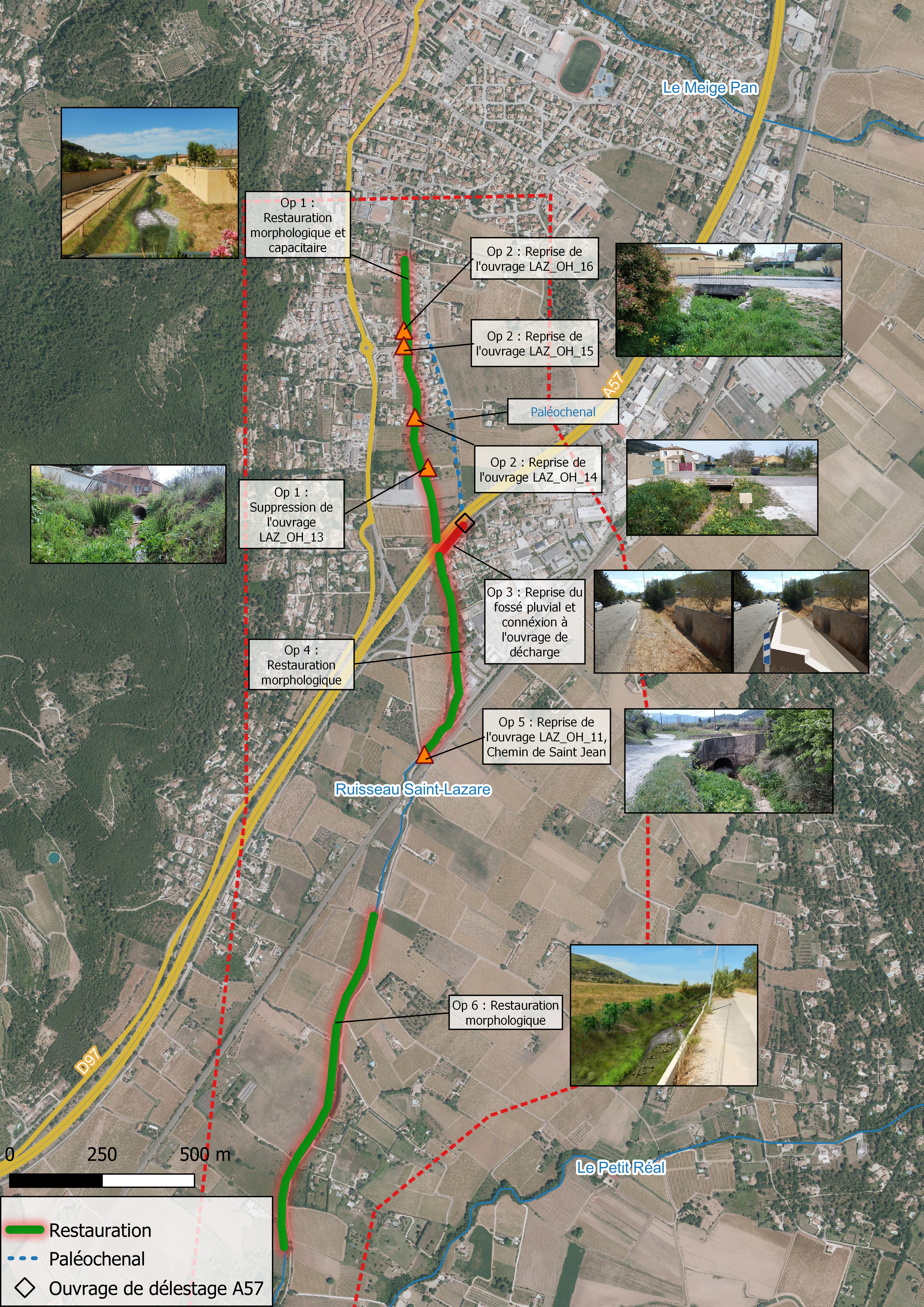

FA6-11       Voir le document

FA6-12 Cuers & Pierrefeu, restauration du Meige Pan

Objectifs :

  • Restaurer la continuité sédimentaire et du matelas alluvial (amélioration des habitats benthiques)
  • Améliorer le fonctionnement hydromorphologique du Meige Pan.

Description de l’action :

Le Meige Pan est un affluent rive droite du Réal Martin qui traverse la commune de Cuers. C’est un des rares affluents du bassin versant à être encore une source de production de sédiments pour les cours d’eau du bassin versant, déficitaires en sédiments.

Le transport et le dépôt de sédiments sont importants pour l’équilibre des cours d’eau car ils participent :

  • au ralentissement dynamique des crues;
  • à améliorer la qualité écologique des milieux en recréant localement des substrats plus favorables à la vie aquatique.

Le Meige Pan a un fonctionnement déséquilibré, il est incisé dans la plaine, de plus, de nombreux déchets se trouvent dans ses berges à aval .

Les opérations envisagées sont :

  1. Erosions contrôlées et recharge sédimentaire pour reconstituer un matelas alluvial
  2. Enlèvement des merlons le long du cours d’eau
  3. Arasement de 4 seuils
  4. Restauration morphologique par remodelage du lit.

Cette action est proposée sur l’aval du Meige Pan à l’aval de l’A57, là où  la granulométrie des apports secondaire est la plus intéressante pour la continuité sédimentaire et les berges du cours d’eau sont les plus dégradées.

Avancement  :

2022-2024 :

  • Etude de faisabilité
  • Maitrise d’œuvre en cours pour l’arasement des 4 seuils aval du Meige Pan (ANTEA) – (action complée à l’action 6-6)

2025 : négociation foncière

Travaux : 2025/2026

Budget prévisionnel :

525 000 € HT

FA6-13       Voir le document

FA6-13 Pierrefeu-du-Var, Restauration des cours d'eau

Le Farembert, le Réal Collobrier, le Réal Martin et le Merlançon sur la commune de Pierrefeu-du-Var sont des cours d’eau soumis à de fortes pressions (merlons) et sont fortement incisés. Leur fonctionnement est fortement altéré.  L’action FA 6-13 du PAPI complet du Gapeau prévoit une action de restauration sur ces cours d’eau par enlèvement des merlons notamment.

Objectifs:

  • Restaurer le fonctionnement morphologique des cours d’eau pour permettre la diversité des habitats rivulaires et aquatiques.
  • Permettre la remobilisation de zone d’expansion de crue actuellement endiguées en tout ou partie ; Les études menées par le syndicat montrent que les zones d’expansion de crue participent aux ralentissements des écoulements et à l’atténuation des pics de crue pour les crues fréquentes.
  • Favoriser et améliorer l’écrêtement des débits pour des crues faibles à modérées ;
  • Redonner un attrait paysager aux bords des cours d’eau. L’objet du marché est d’intégrer l’étude d’un aménagement doux le long des cours d’eau afin d’améliorer le cadre de vie et participer à une mise en relation riverain/rivière. Le projet devra s’intégrer au milieu naturel et agricole et participer à la sensibilisation au fonctionnement des milieux aquatiques.

Avancement de l’action :

Farembert

  • 2021/2022: Etude  d’AVP  restauration du Faremebert (ANTEA) et de réduction de l’Aléa inondation de l’Atelier Industriel de l’Aéronautique (AIA) de Cuers-Pierrefeu : 2.7 km de cours d’eau à restaurer (dé-artificialisation, enlèvement de merlon, recréation de Méandre, recréation d’habitats aquatiques, renaturation des berges,…)
  • 2025 :  Concertation  foncière
  • Travaux A57- AIA : 2027-2030
  • Travaux aval AIA: 2029/2032

Merlançon, Réal Martin, Réal Collobrier

2022/2024 : Etudes de faisabilité sur le Merlançon, Réal Martin, Réal Collobrier

2025/2026  : Conception (Maîtrise d’œuvre) – dossier règlementaire – concertation foncière

2026/2028 : Travaux de restauration.

Budget prévisionnel :

Restauration du Farembert : 3.500 000 M€ HT

Restauration du Merlançon, Réal Martin, Réal Collobrier : 1 000 000 € HT

Maitre d’ouvrage: SMBVG

FA6-13       Voir le document

PLAQUETTE "Un merlon en bord de rivière, un danger pour soi et pour les autres"       Voir le document

      Voir le document

FA6-14 Hyères, Restauration hydraulique du Vallon de Valbonne

Objectifs :

  • Réduire le ruissellement et la fréquence d’inondation de la route départementale RD12 ;
  • Améliorer les écoulements du Vallon par création d’un nouveau lit mineur et d’un ouvrage capacitaire de traversée de la départementale.

Description de l’action :

Le Vallon de Valbonne est un affluent en rive gauche du Réal Martin responsable d’inondations récurrentes de la route départementale RD12 reliant Hyères à Pierrefeu-du-Var.
L’analyse des anciennes cartographies ou photographies aériennes montre que le tracé actuel du vallon n’a pas évolué si ce n’est que le lit mineur de celui-ci a été conforté par des enrochements à son virage au niveau de la départementale RD12.

Par ailleurs, l’ouvrage de traversée de la route situé au droit du garage automobile est sous-dimensionné et contribuer à aggraver la submersion de la chaussée et les débordements vers les enjeux isolés voisins.

Il est prévu de :

  • 1/ Créer un nouveau lit mineur jusqu’à la confluence avec le Réal Martin, cela favorisant les écoulements et la réduction du risque de débordement, mais également la restauration morphologique par la création d’un lit naturel. Pour cela, des formes naturelles seront recherchées avec quelques sinuosités et des replantations.
  • 2/Créer des fascines minérales ou végétales en pied de colline. En effet, la création du nouveau lit du vallon va engendrer une diminution du linéaire du cours d’eau associée à une augmentation de la pente moyenne. Il sera donc nécessaire de réduire les vitesses d’écoulement afin d’éviter toute incision du vallon.

Avancement de l’opération :

Etudes préliminaire en 2022/2024 (associé à l’opération locale : Hyères, étude sur les possibilités de remobilisation des espaces de bon fonctionnement et d’optimisation des zones d’expansion des crues de la vallée de Sauvebonne et de réduction de l’aléa inondation du quartier de Quitivier).

Budget prévisionnel :

721 600 € HT

Maitre d’ouvrage: SMBVG

FA6-15 Puget-Ville, amélioration de l'écoulement du Rabouchon

Objectifs :

  • Améliorer le fonctionnement hydraulique et hydromorphologique du ruisseau du Rabouchon ;
  • Améliorer les capacités hydrauliques des ouvrages et le fonctionnement naturel du cours d’eau ;
  • Réduire la vulnérabilité des personnes et des biens.

Description de l’action :

Crue de premiers débordements : Q5

Les ruisseaux du Rayolet et du Rabouchon sont responsables de débordements de faible intensité sur la commune (hauteurs < 1 m quelle que soit l’occurrence de crue étudiée). L’ouvrage de traversée du centre-ville a toutefois été identifié comme sous-capacitaire et semble pouvoir engendrer des débordements indésirables pour plusieurs habitations du centre urbain. Cet ouvrage appartient au Conseil Départemental (RD 12).

Il sera proposé de redimensionner l’ouvrage sous-capacitaire du Rabouchon afin d’améliorer les
écoulements et les débordements indésirables en bordure de centre-ville. Crue de dimensionnement : Q30.

Avancement de l’opération :

Travaux 2025/2026.

Budget prévisionnel :

134 400 € HT

Maitre d’ouvrage: Puget-ville

FA6-16 Hyères, restauration du Gapeau aval

Objectifs :

  • Restaurer le fonctionnement hydraulique et sédimentaire du Gapeau aval par une opération de restauration morphologique ;
  • Redonner un espace de mobilité et une fonctionnalité au fleuve sur sa partie aval.

Description de l’action :

L’objectif de l’action est limiter les pressions (protection de berge, endiguement) et de restaurer la connectivité latérale par de la restauration physique du lit.

Avancement de l’opération :

Réflexion en cours sur la mise en oeuvre de l’opération au regard de son efficacité.

Budget prévisionnel :

223 200 € HT

Maitre d’ouvrage: SMBVG

FA6-17 Hyères, réduction du risque d'inondation des Vieux Salins

Action annulée

L’étude préalable menée par la Métropole TPM dans le cadre du PAPI d’intention, terminée en 2023, n’a pas trouvé de solutions suffisamment efficaces sur le site des Salins pour réduire la vulnérabilité des enjeux de la partie urbaine des Salins situés à l’aval. Le site des Vieux salins est une zone humide jouant déjà un rôle de ralentissement dynamique lors des crues.

Le test hydraulique de surcreusement des bassins ne montre aucune amélioration au niveau des parties urbanisées et la création d’une liaison entre le canal de Ceinture et le Gapeau, n’a qu’une efficacité très limitée sur la partie urbanisée du hameau des Salins (-30cm à Q10 et -10 cm à Q100 par rapport à l’état actuel) au regard du montant des travaux 1.4M€. La réduction de la vulnérabilité du bâtît est la solution privilégiée (Action 5-1 PAPI).

FA7-1 / FA7-2 : Hyères - Réduction du risque inondation de l'Oratoire

Objectifs :

  • Lutter contre les inondations du Gapeau sur le quartier de l’Oratoire et réduire les conséquences
    dommageables ;
  • Améliorer les écoulements du chenal de crue du Muât et le fonctionnement de la ZEC du Plan du Pont pour empêcher les débordements amont du quartier de l’Oratoire ;
  • Sécuriser le fonctionnement hydraulique du déversoir du Plan du Pont jusqu’à l’exutoire du chenal de crue.

Description de l’action :

Le quartier de l’Oratoire est soumis à des inondations récurrentes produites par les débordements intervenant au déversoir de Plan du Pont. Près de 250 habitations sont ainsi exposées dans ce quartier, soit plus de 700 personnes, dès une crue supérieure à Q10.

Les aménagements prévus  sont :

  • Confortement des berges au droit du quartier de l’Oratoire sur le Gapeau.
  • Déviation du chenal de crue du Muât pour éviter une submersion frontale de l’Oratoire ;
  • Opération de voirie d’accompagnement (reprise du passage à gué …) ;
  • Réalisation d’un diagnostic  du linéaire des ouvrages existants dans la plaine de Plan du Pont ;

Gains attendus :

Mise hors d’eau pour les crues fréquentes , soit 240 habitations pour une crue vicennale (Q20). Mise hors d’eau partielle pour Q30 et réduction significative des hauteurs d’eau pour la crue centennale (20 à 50 cm).

Coût estimatif de l’opération

2.5 millions € HT

Avancement du projet :

2020: recrutement de l’assistant à maitrise d’ouvrage (SCP) et du prestataire naturaliste (Naturalia)

2021 : recrutement du maitre d’oeuvre (Egis-Eau) , réalisation des inventaires faune/flore, réalisation des investigations topographiques.

2022 :

  • Réalisation des investigations géotechniques
  • Les études de conception en cours de finalisation  (rendu fin 2022)
  • Travaux anticipés de stabilisation de la berges de l’Oratoire sur 200 ml en génie végétal au second semestre 2022 (septembre / novembre 2022).

2023: dépôt et instruction des dossiers réglementaires et acquisition foncière

2024 /2025 : travaux

Maitre d’ouvrage: SMBVG

Travaux de stabilisation de la berges de l'Oratoire - Partie 1 - SMBVG -Réunion ASL - 30062022       Voir le document

Travaux de stabilisation de la berges de l'Oratoire - Partie 2 - EGIS -Réunion ASL - 30062022       Voir le document

Travaux de réduction des inondations - Partie 1 -SMBVG Réunion quartier - 27032024       Voir le document

Travaux de réduction des inondations - Partie 2- Egis - Réunion quartier - 27032024       Voir le document

Plaquette -Réduction du risque inondation de l'Oratoire à Hyères       Voir le document

FA7-3 Solliès-Pont réduction du risque inondation aux Sénès

Objectifs :

  • Lutter contre les inondations du Gapeau sur le quartier des Sénès et réduire les conséquences dommageables ;
  • Optimiser le fonctionnement hydraulique et morphologique de la zone d’expansion de crue des Sénès ;
  • Réduire la vulnérabilité des biens et des personnes.

Description de l’Action :

  • Réaliser un diagnostic de stabilité du muret en amont du quartier des Sénès et de l’ouvrage de protection en terre compactée en rive gauche ;
  • Créer une protection du quartier des Sénès par mur submersible au-delà de Q50 sur 200 ml ;
  • Etablir un diagnostic de la digue existante et réaliser des travaux de confortement sur 150 ml ;
  • Réaliser une restauration morphologique de la berge rive gauche (suppression des contraintes latérales en rive gauche, retalutage de la berge, traitement des invasives et reconstitution de la ripisylve si besoin).

Budget prévisionnel :

1 269 600 € HT

Suivi et planification de l’action :

2022:

  • Lancement de l’opération : Recrutement de l’assistant à la maitrise d’ouvrage ;
  • Recrutement du prestataire pour les inventaires faune / flore ;

2024:

  • Recrutement du maitre d’œuvre ; Etudes de conception ; Foncier.

2025 : Dossiers réglementaires ;

2026 / 2027 : Travaux.

FA7-3       Voir le document

FA7-4 Solliès-Ville & Solliès-Toucas, recréation de berges

Objectifs :

  • Protéger les enjeux d’habitations les plus exposés aux érosions prononcées de berges ;
  • Améliorer le fonctionnement hydraulique et hydromorphologique du Gapeau

Description de l’action :

Solliès-Ville – Les DAIX : A l’aval de la traversée urbaine de Solliès-Pont, le Gapeau s’incise progressivement dans son ancien remplissage fluvio-glaciaire et ce, dans un contexte actuellement très péri urbanisé. A l’aval des seuils, comme c’est le cas à l’aval du barrage des Mauniers, le lit est particulièrement encaissé. Cette situation est très problématique quand des érosions de berge apparaissent alors que des forts enjeux riverains (habitat groupé, infrastructure type voirie) sont présents.

Au regard de l’encaissement du lit mineur du Gapeau en cet endroit, des opérations de stabilisation des berges sont à prévoir. Il est proposé de recréer les berges afin de garantir de manière durable la protection des enjeux riverains (jardins et maison).

Solliès-Toucas, les Papèteries/La Guiranne : Le Gapeau s’enfonce peu à peu dans les méandres ceinturant le lotissement des Papèteries du Gapeau et de la Guiranne. Sur cette zone, les érosions en rive gauche et rive droite fragilisent les berges fortement urbanisées, menaçant directement des habitations. Des opérations de confortement de berges seront réalisées.

Avancement de l’opération :

2023/2024 : AVP

2025 : Foncier / dossier règlementaire

2026/2027 : Tavaux

Budget prévisionnel :

1 000 000 € HT

      Voir le document
